申捷科技-助力第二届中国国际进口博览会
发布日期 : 2021-03-04 来源 : 申捷科技
第二届中国国际进口博览会将于11月5日正式举行。去年,举办的进博会已跻身于全球前十大商业展会,成为国际博览业史的一大创举。今年,五洲四海,万商云集,八方客商再次汇聚。共有来自150多个国家和地区的3000多家企业参加企业商业展,参展国家和地区以及企业数量均已超过往届。
第二届中国国际进口博览会开幕在即,今年的进博会在规模上,面积从30万平方米增加到36万平方米;在参展企业质量上,已经有250多家世界500强或行业头部企业报名参加。今年也将有更多的新产品、新技术、新服务发行;申捷科技有幸在第二届进博会到来之前参与上海国家会展中心1#、2#展馆的项目改造,为其供应成品支吊架,并配合BIM深化及指导安装。
由于改造工程位于国家会展中心馆内,在不影响其他场馆正常进行展览活动的前提下,又要保证在规定时间内保质保量完成全部改造工作(安装施工工期:45天),其难度可谓极其巨大。
在超大跨距、超高空间中单独隔一层,使一层变成两层,较之原始就按照两层来建设,无疑会大大增加施工难度。钢结构的设计施工本身就具有挑战,柱、梁、桁架等结构的连接在保证安全可靠的前提下必须科学经济,同时能满足会展中心众多繁重的展览任务需求。
在钢结构施工的基础上,机电管线的合理布置将大大影响建筑整体功能的实现。如何在有限的空间中充分发挥各种机电设施的功能,并兼具美观、实用效果,成功完成重要战略计划-“进博会”这一政治任务。这是摆在申捷科技面前的一道必须攻克的难关。

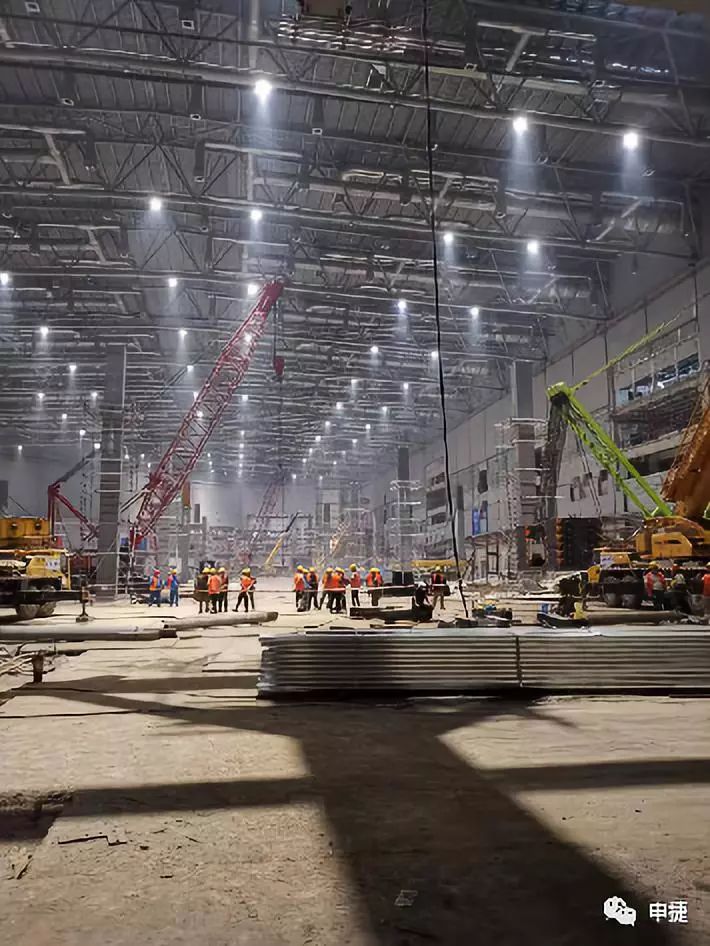

紧张的施工期限,交叉作业的矛盾,场地施工的空间,大量的高空作业,都是我们要克服的困难,针对该项目我司项目部采用装配式支吊架设计与施工。在地面进行装配,并进行整体吊装,减少了超长的高空作业时间,提高了施工效率。
设计方案细化

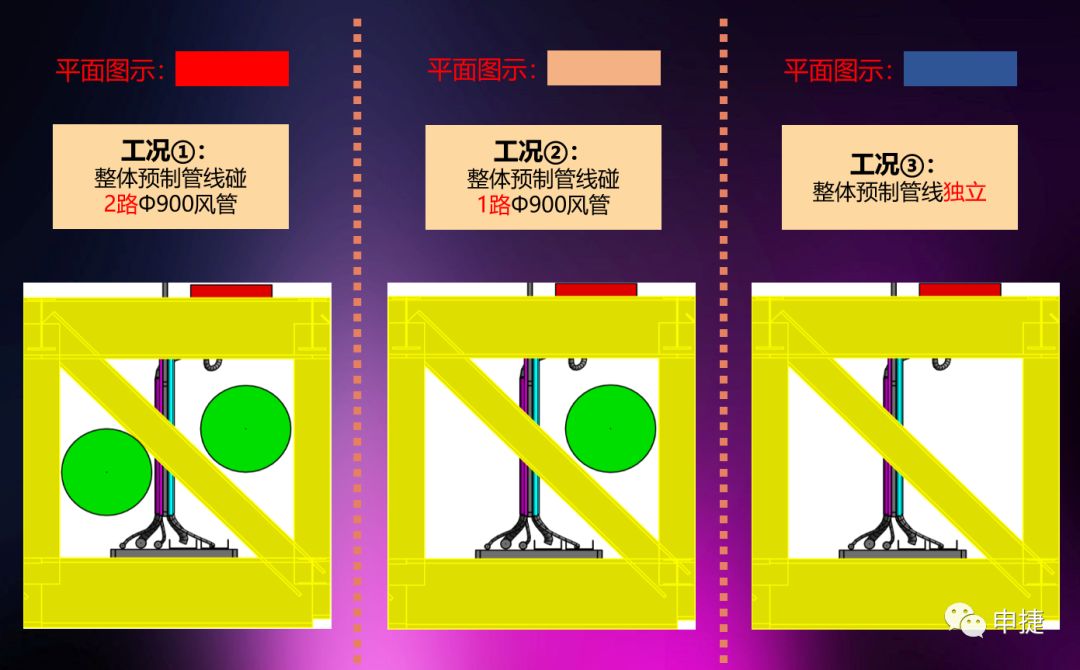

根据常规施工流程待整体预制管线吊装完成后进行展位箱相接工作。现发现整体预制管线标高+12m,展位箱低标高+15m,存在3m高差且高差空间内有2根Φ900风管,施工难度很大,故考虑在风管施工前完成展位箱相接管线预留,仅需在+12m整体预制管线处相接。

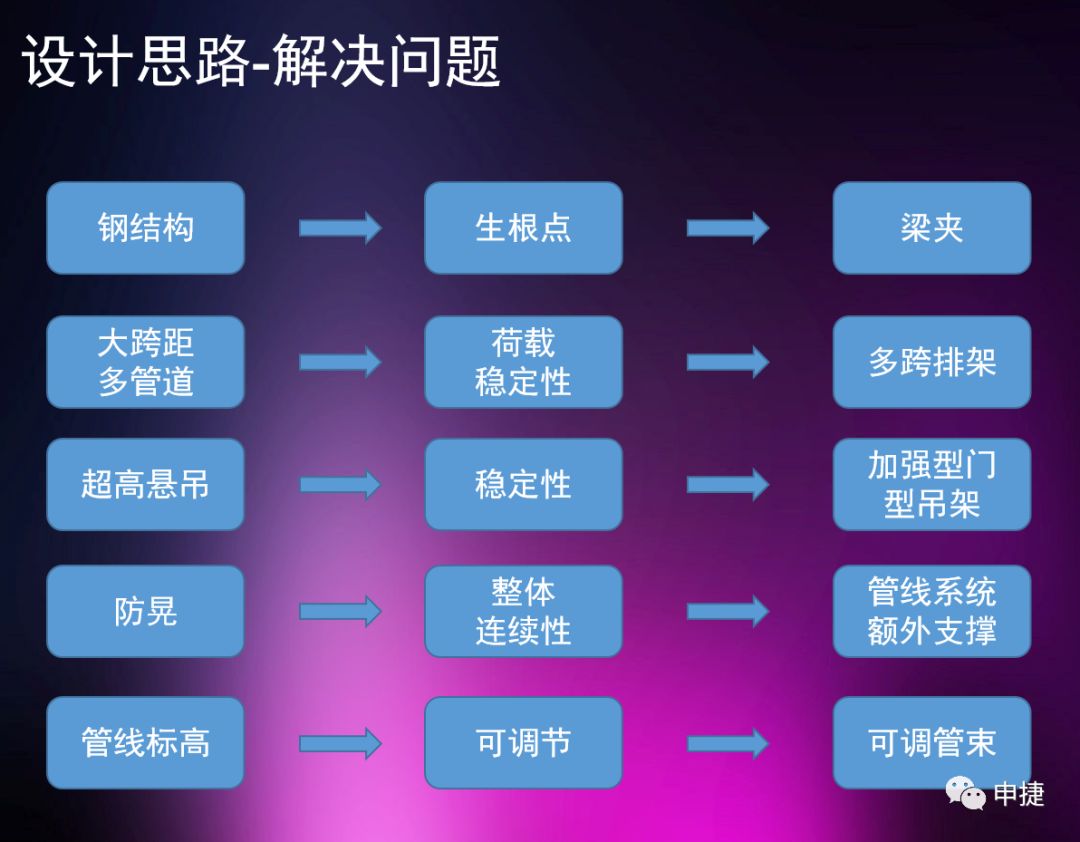

优化方案:

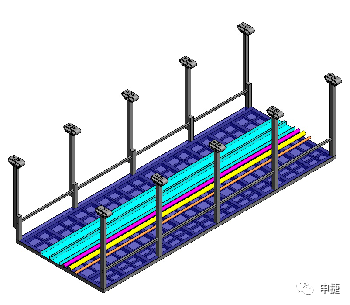

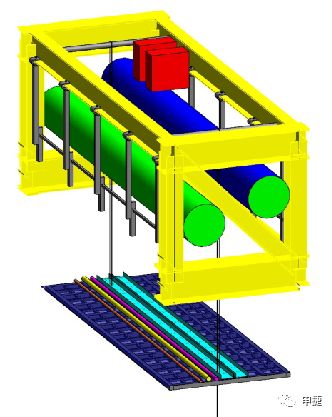

优化1:场外加工预制平台,预敷设机电管线,预制平台3×8m,共计平台支架482付
优化2:钢结构安装完毕后固定平台生根点,采取4副门型框架形式,后续整体提升平台
施工方案编制计划

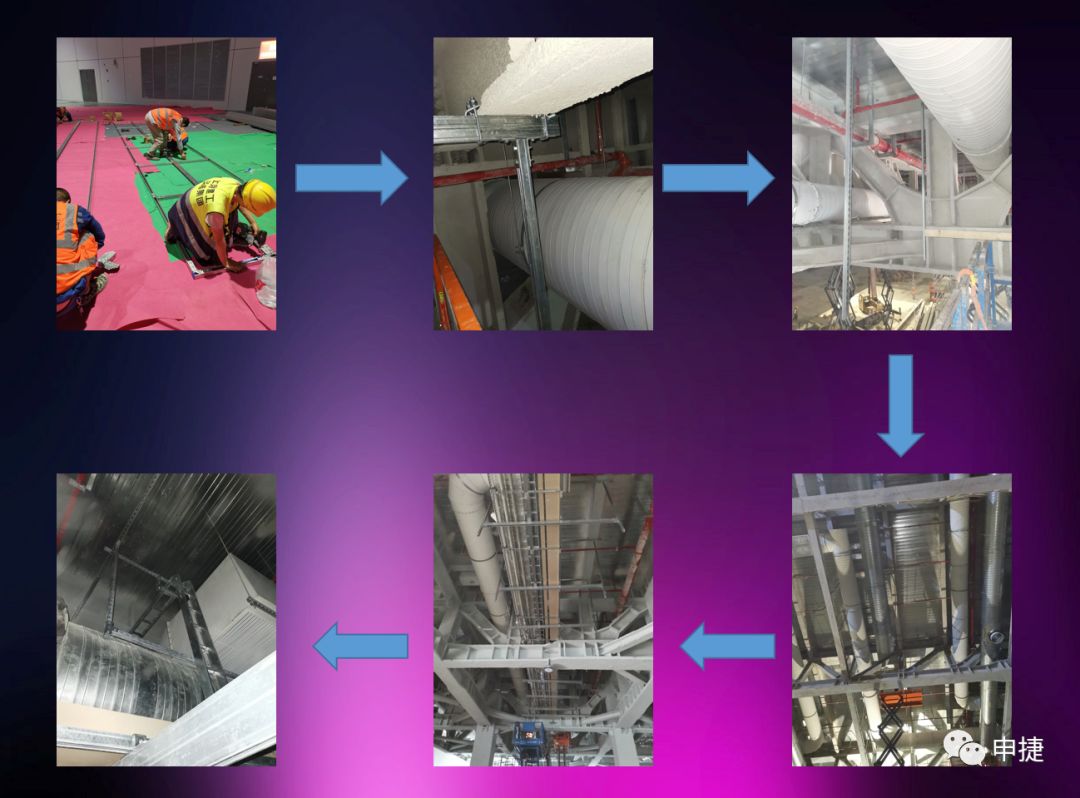

1、场外组装排架、门型吊架,并进行安全校核,运至现场
2、安装门型吊架上横梁及立柱
(以上步骤,同期进行展位箱吊装及管线预留)
3、两根圆形风管吊装
4、排架吊装,安装门型吊架下横梁
5、在合适位置安装加固、抗震设施

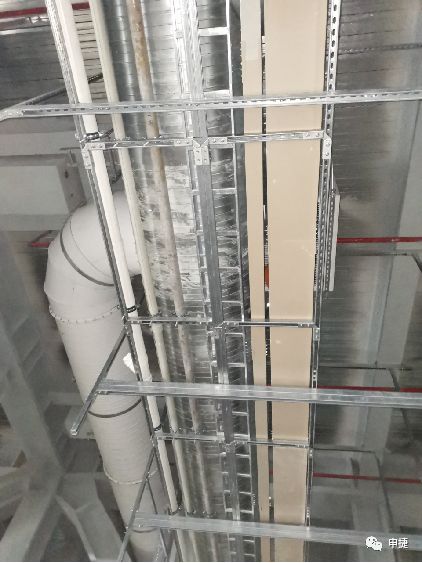

6、预制管线处连接管线,设置软连接
7、布线

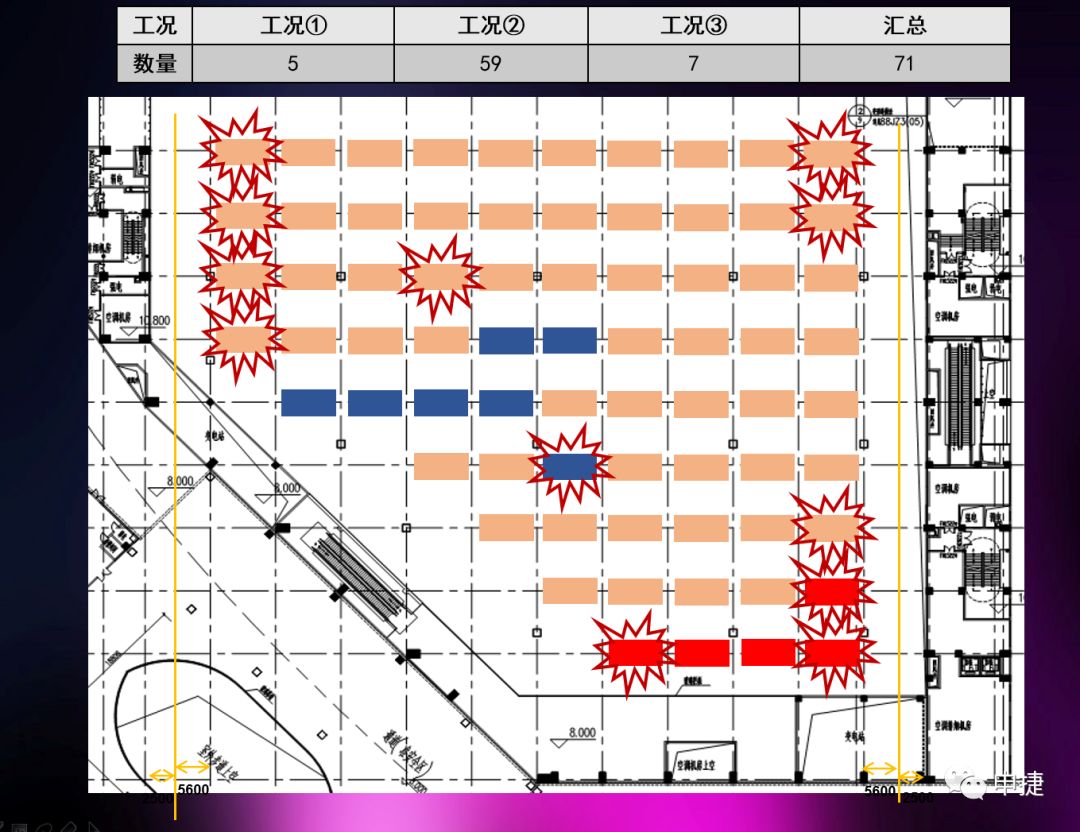

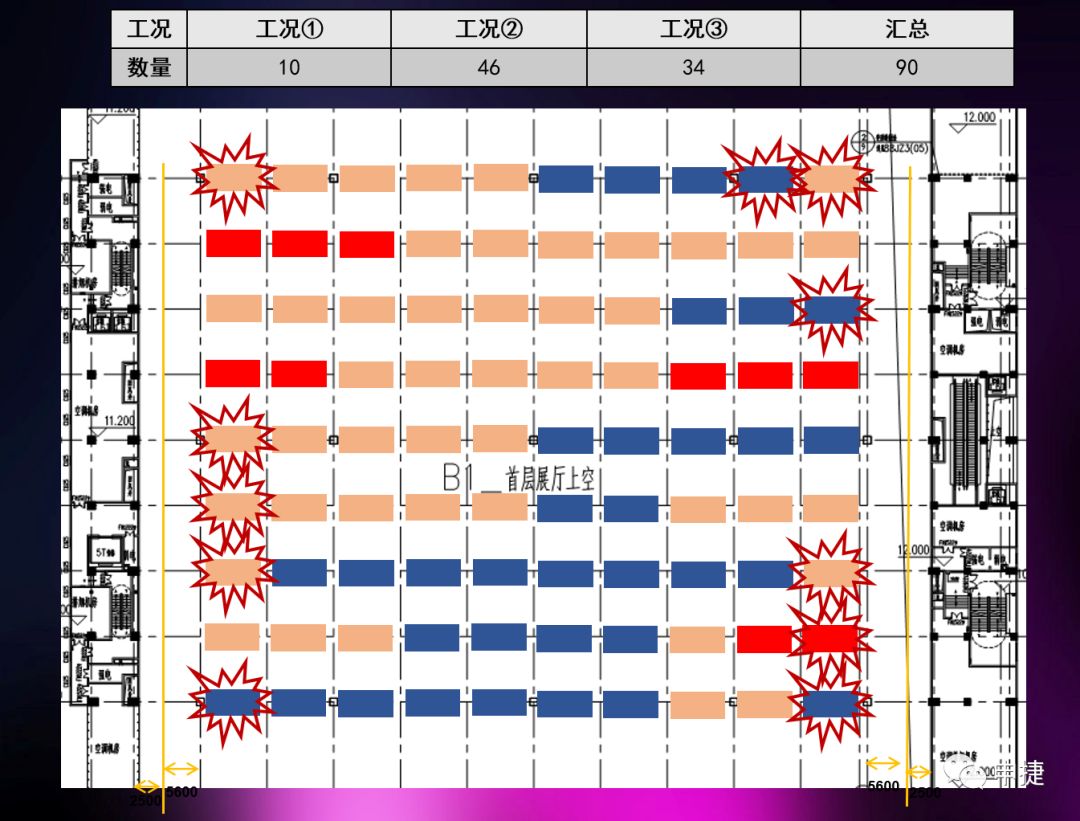

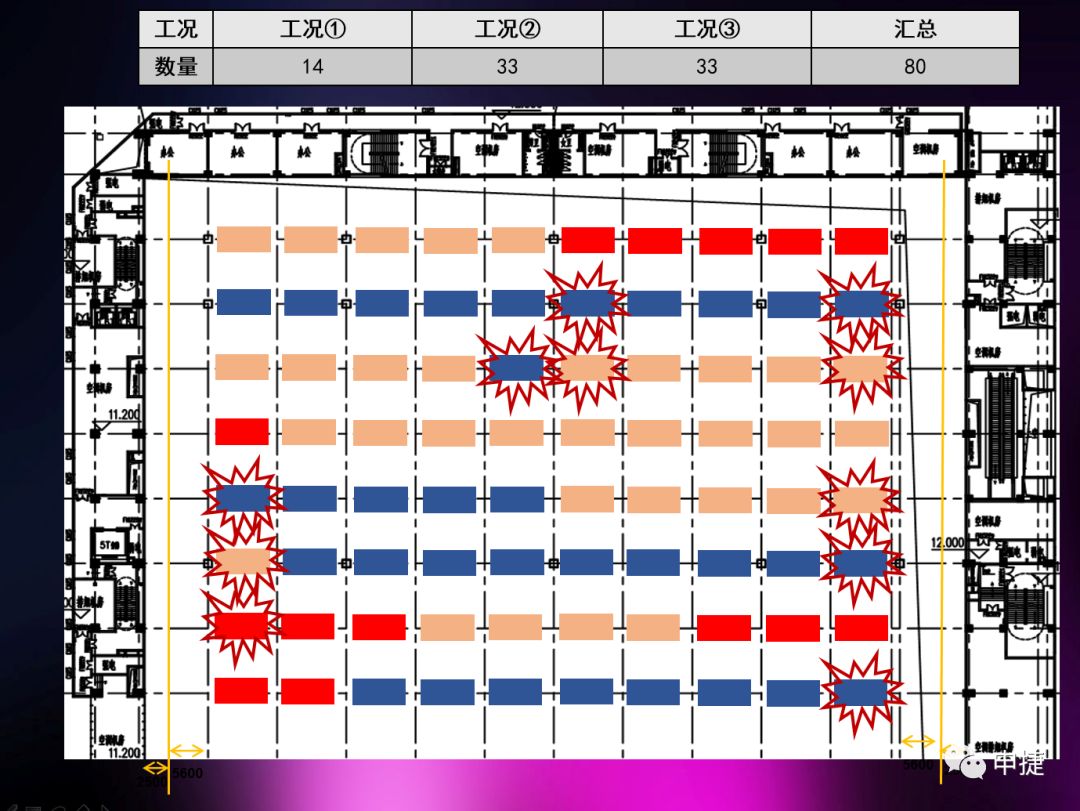

结构、设备、管线、排架冲突情况预演分析及排查优化

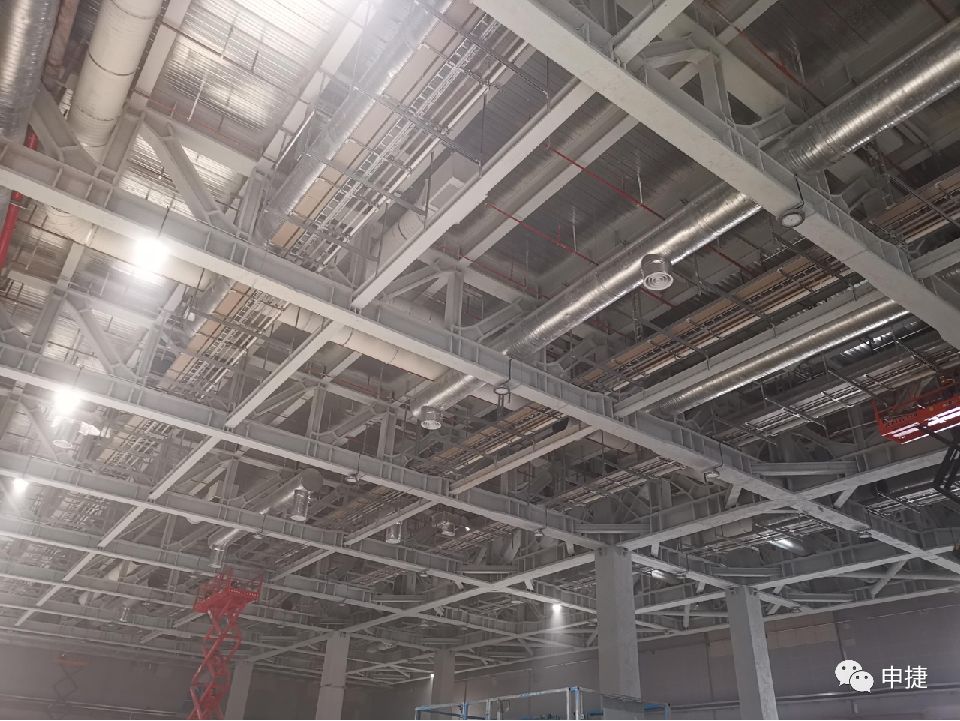

根据BIM冲突预演情况分析,实际施工中根据现场实际进行优化调整,使得结构、设备、管线、排架进行优化布置。
技术支持
在整个项目进行的全过程中,申捷科技保证每天都有技术工程师在现场进行技术安装指导和施工质量检视工作,公司高层不定期到项目现场进行工作沟通,并对技术工程师的工作进行考核和检查。

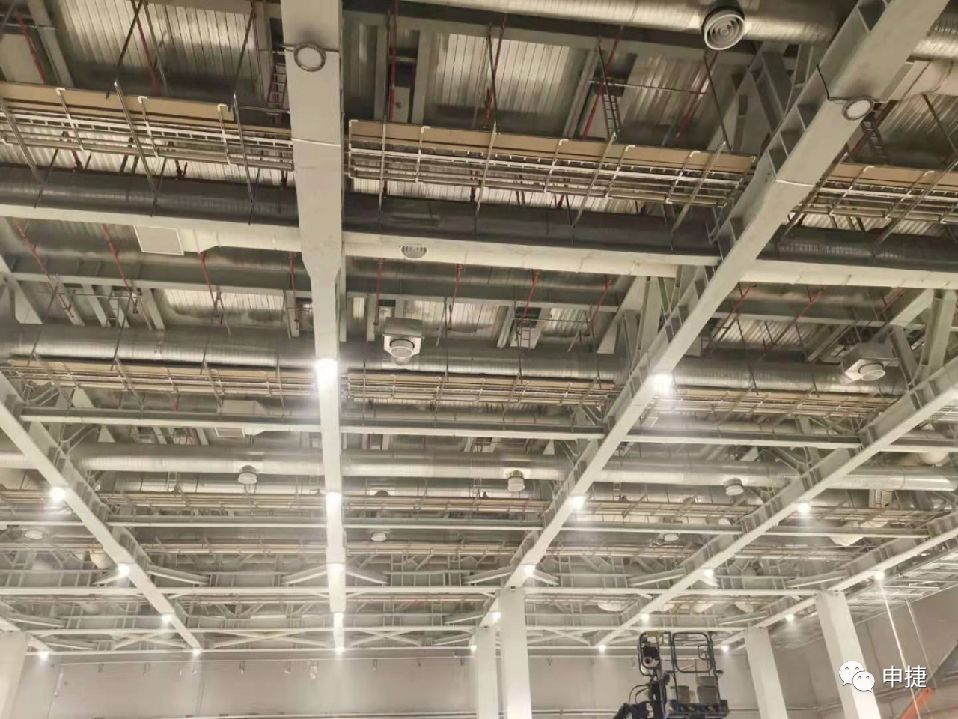

对内部生产及仓储发货进行严格的质量管控,无论是从产品质量,还是施工质量方面进行全面管理。
现场驻场技术工程师积极应对现场各种施工安装问题,提供优质合理的解决方案,并对现场实际施工进行有效监督检查,较大程度避免因人为因素造成的未知风险。
任何一个项目的圆满完成,都离不开严密的深化设计、高效的现场施工、优质的产品质量、周到的技术服务,在项目进行全过程中,每一个参与者都充当着发现问题、提出问题、解决问题的角色,处理好每一个阶段的问题,才能更好的完成项目。
发现问题---过程中根据实际情况能够发现项目存在的各种问题,不忽视, 更不无视
提出问题---向相关方提出问题所在,要求进行合理有效的整改
解决问题---在提出问题的同时,要能根据自己的经验和能力,结合现场实际情况,提出安全可靠、经济合理的解决方案
申捷诚贺
祝第二届中国国际进口博览会取得圆满成功!
新时代、共享未来
